Kvartalsrapport 3 med prognos. September Teknisk nämnd

Storlek: px
Starta visningen från sidan:

Download "Kvartalsrapport 3 med prognos. September 2012. Teknisk nämnd"

Transkript

1 Kvartalsrapport 3 med prognos. September 2012 Teknisk nämnd

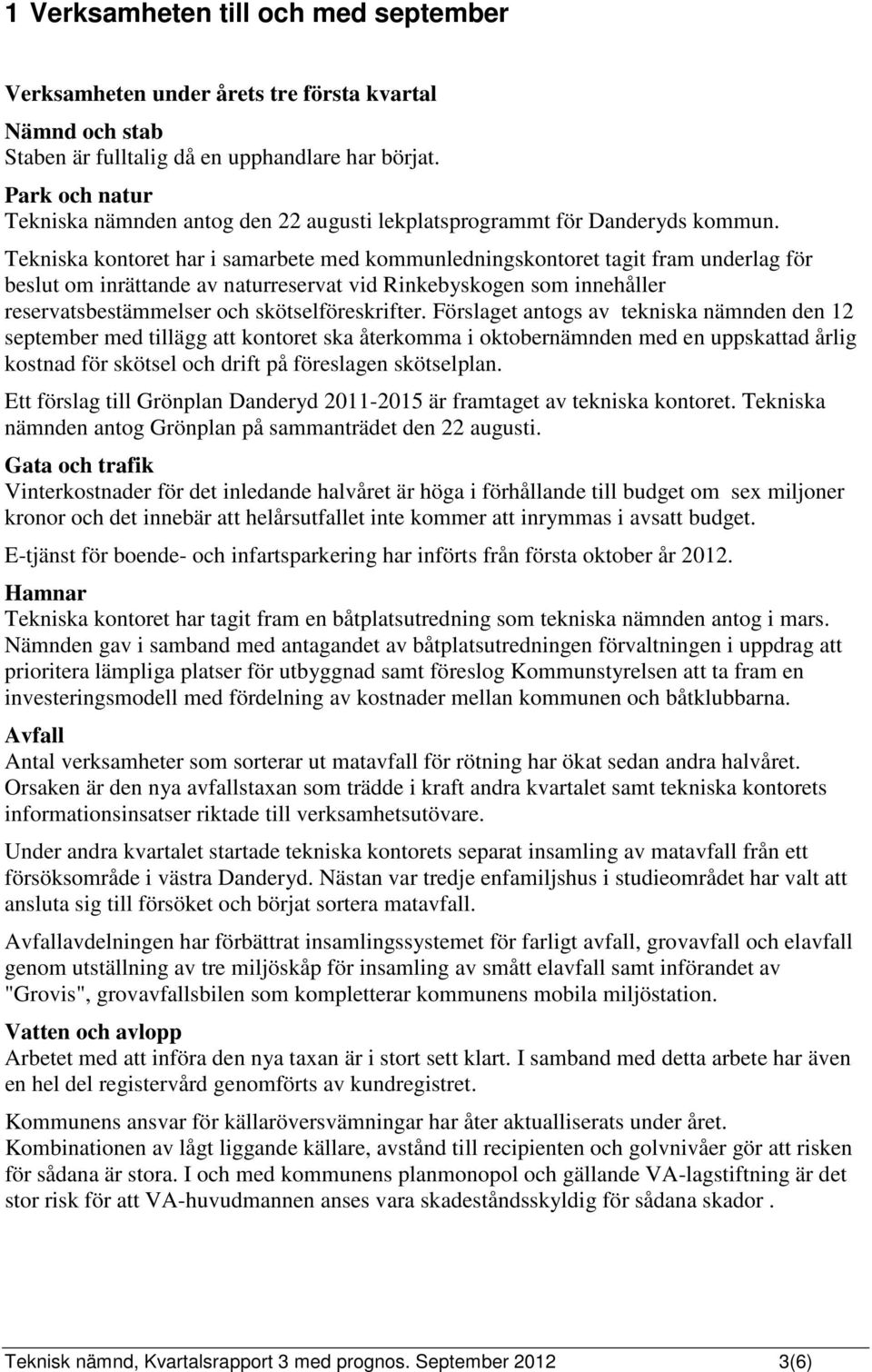

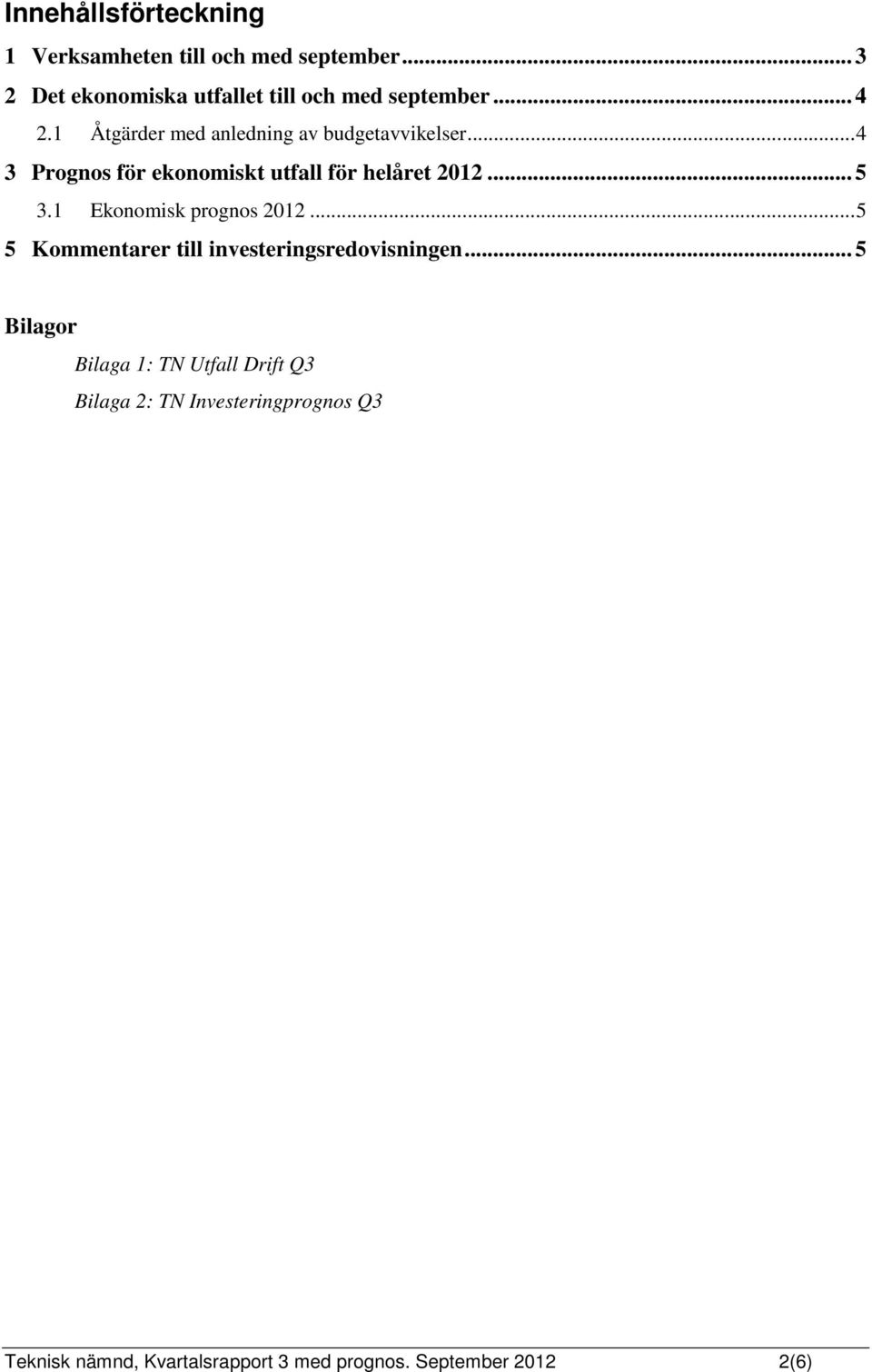

2 Innehållsförteckning 1 Verksamheten till och med september Det ekonomiska utfallet till och med september Åtgärder med anledning av budgetavvikelser Prognos för ekonomiskt utfall för helåret Ekonomisk prognos Kommentarer till investeringsredovisningen... 5 Bilagor Bilaga 1: TN Utfall Drift Q3 Bilaga 2: TN Investeringprognos Q3 Teknisk nämnd, Kvartalsrapport 3 med prognos. September (6)

3 1 Verksamheten till och med september Verksamheten under årets tre första kvartal Nämnd och stab Staben är fulltalig då en upphandlare har börjat. Park och natur Tekniska nämnden antog den 22 augusti lekplatsprogrammt för Danderyds kommun. Tekniska kontoret har i samarbete med kommunledningskontoret tagit fram underlag för beslut om inrättande av naturreservat vid Rinkebyskogen som innehåller reservatsbestämmelser och skötselföreskrifter. Förslaget antogs av tekniska nämnden den 12 september med tillägg att kontoret ska återkomma i oktobernämnden med en uppskattad årlig kostnad för skötsel och drift på föreslagen skötselplan. Ett förslag till Grönplan Danderyd är framtaget av tekniska kontoret. Tekniska nämnden antog Grönplan på sammanträdet den 22 augusti. Gata och trafik Vinterkostnader för det inledande halvåret är höga i förhållande till budget om sex miljoner kronor och det innebär att helårsutfallet inte kommer att inrymmas i avsatt budget. E-tjänst för boende- och infartsparkering har införts från första oktober år Hamnar Tekniska kontoret har tagit fram en båtplatsutredning som tekniska nämnden antog i mars. Nämnden gav i samband med antagandet av båtplatsutredningen förvaltningen i uppdrag att prioritera lämpliga platser för utbyggnad samt föreslog Kommunstyrelsen att ta fram en investeringsmodell med fördelning av kostnader mellan kommunen och båtklubbarna. Avfall Antal verksamheter som sorterar ut matavfall för rötning har ökat sedan andra halvåret. Orsaken är den nya avfallstaxan som trädde i kraft andra kvartalet samt tekniska kontorets informationsinsatser riktade till verksamhetsutövare. Under andra kvartalet startade tekniska kontorets separat insamling av matavfall från ett försöksområde i västra Danderyd. Nästan var tredje enfamiljshus i studieområdet har valt att ansluta sig till försöket och börjat sortera matavfall. Avfallavdelningen har förbättrat insamlingssystemet för farligt avfall, grovavfall och elavfall genom utställning av tre miljöskåp för insamling av smått elavfall samt införandet av "Grovis", grovavfallsbilen som kompletterar kommunens mobila miljöstation. Vatten och avlopp Arbetet med att införa den nya taxan är i stort sett klart. I samband med detta arbete har även en hel del registervård genomförts av kundregistret. Kommunens ansvar för källaröversvämningar har åter aktualliserats under året. Kombinationen av lågt liggande källare, avstånd till recipienten och golvnivåer gör att risken för sådana är stora. I och med kommunens planmonopol och gällande VA-lagstiftning är det stor risk för att VA-huvudmannen anses vara skadeståndsskyldig för sådana skador. Teknisk nämnd, Kvartalsrapport 3 med prognos. September (6)

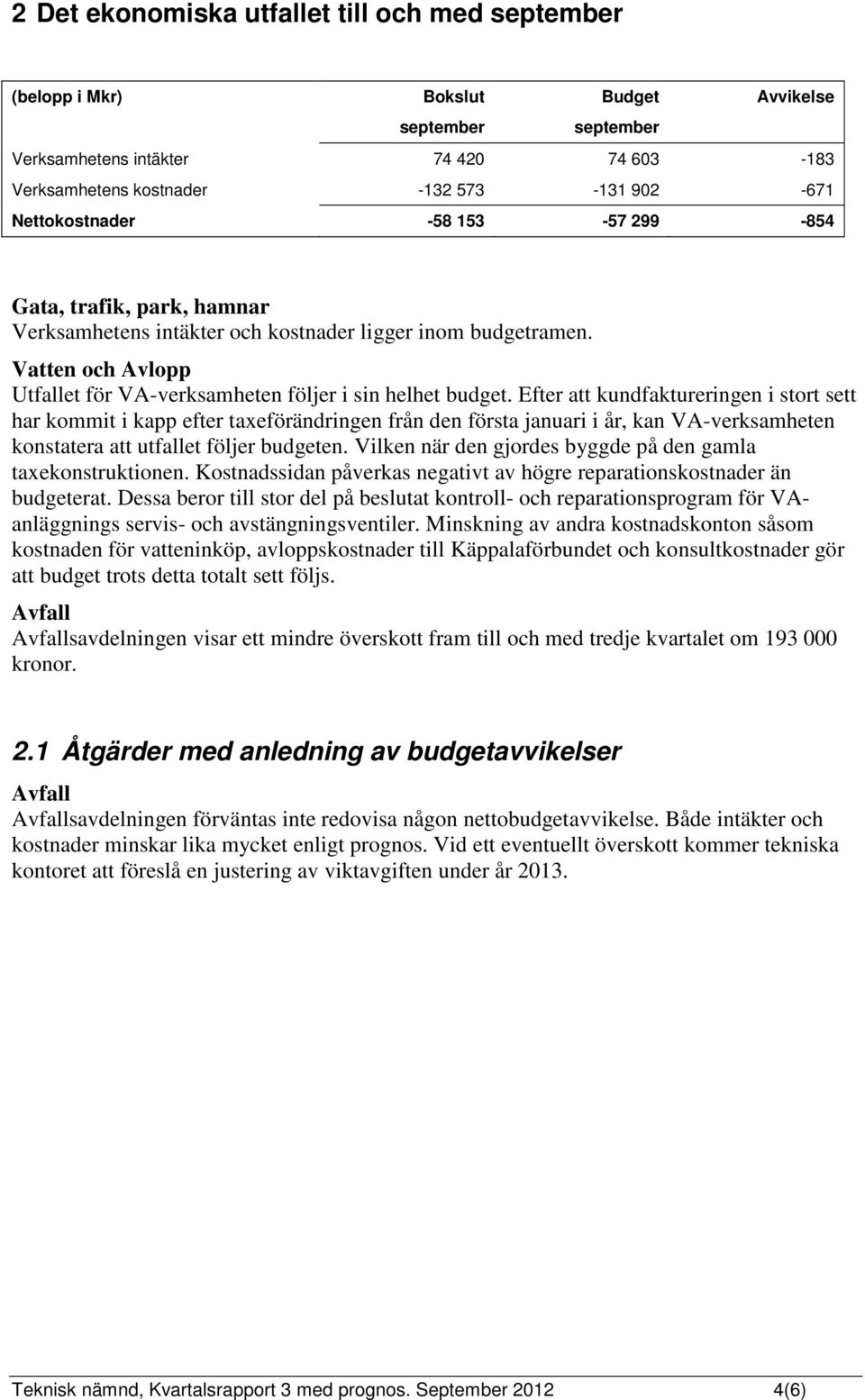

4 2 Det ekonomiska utfallet till och med september (belopp i Mkr) Bokslut Budget Avvikelse september september Verksamhetens intäkter Verksamhetens kostnader Nettokostnader Gata, trafik, park, hamnar Verksamhetens intäkter och kostnader ligger inom budgetramen. Vatten och Avlopp Utfallet för VA-verksamheten följer i sin helhet budget. Efter att kundfaktureringen i stort sett har kommit i kapp efter taxeförändringen från den första januari i år, kan VA-verksamheten konstatera att utfallet följer budgeten. Vilken när den gjordes byggde på den gamla taxekonstruktionen. Kostnadssidan påverkas negativt av högre reparationskostnader än budgeterat. Dessa beror till stor del på beslutat kontroll- och reparationsprogram för VAanläggnings servis- och avstängningsventiler. Minskning av andra kostnadskonton såsom kostnaden för vatteninköp, avloppskostnader till Käppalaförbundet och konsultkostnader gör att budget trots detta totalt sett följs. Avfall Avfallsavdelningen visar ett mindre överskott fram till och med tredje kvartalet om kronor. 2.1 Åtgärder med anledning av budgetavvikelser Avfall Avfallsavdelningen förväntas inte redovisa någon nettobudgetavvikelse. Både intäkter och kostnader minskar lika mycket enligt prognos. Vid ett eventuellt överskott kommer tekniska kontoret att föreslå en justering av viktavgiften under år Teknisk nämnd, Kvartalsrapport 3 med prognos. September (6)

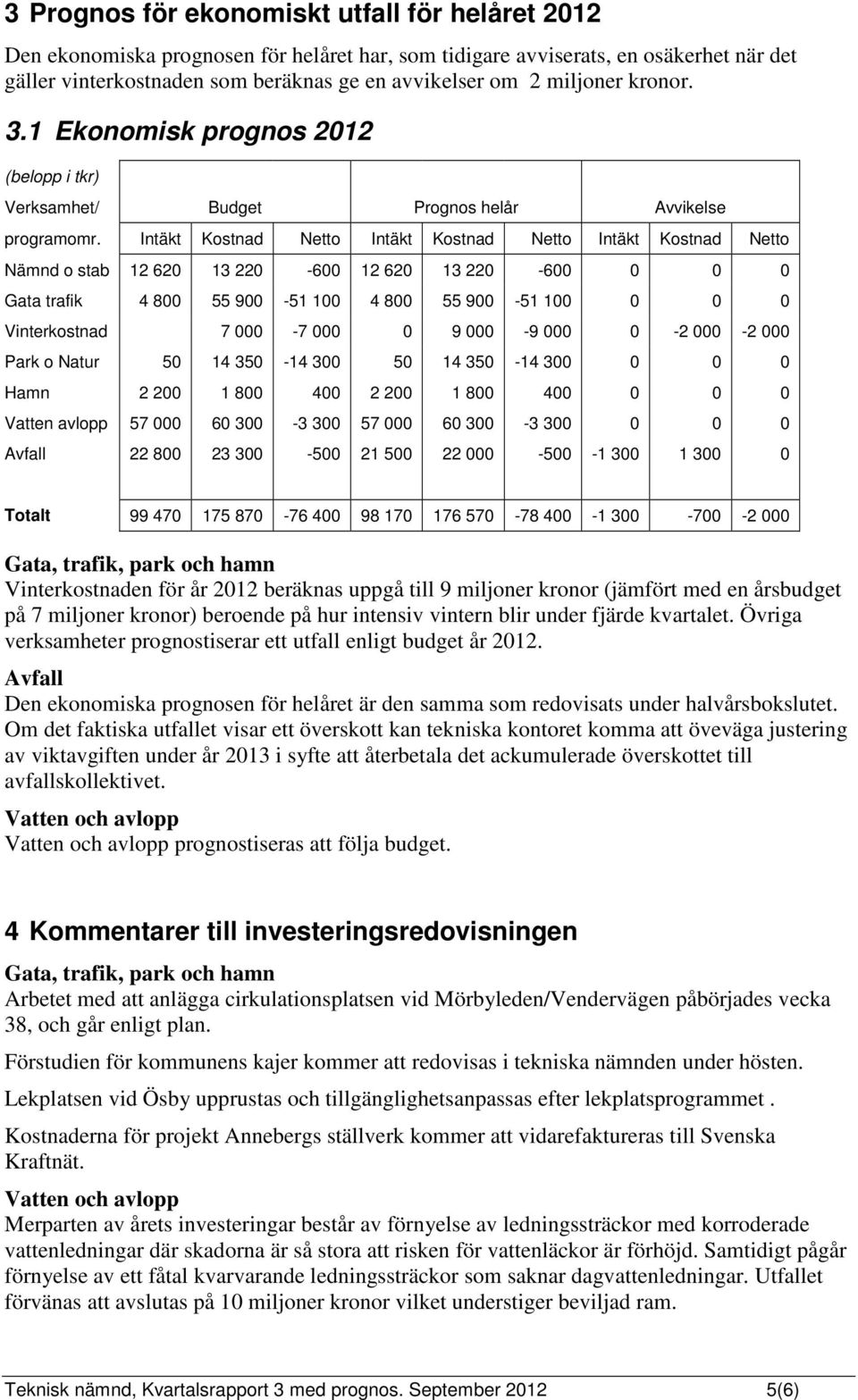

5 3 Prognos för ekonomiskt utfall för helåret 2012 Den ekonomiska prognosen för helåret har, som tidigare avviserats, en osäkerhet när det gäller vinterkostnaden som beräknas ge en avvikelser om 2 miljoner kronor. 3.1 Ekonomisk prognos 2012 (belopp i tkr) Verksamhet/ Budget Prognos helår Avvikelse programomr. Intäkt Kostnad Netto Intäkt Kostnad Netto Intäkt Kostnad Netto Nämnd o stab Gata trafik Vinterkostnad Park o Natur Hamn Vatten avlopp Avfall Totalt Gata, trafik, park och hamn Vinterkostnaden för år 2012 beräknas uppgå till 9 miljoner kronor (jämfört med en årsbudget på 7 miljoner kronor) beroende på hur intensiv vintern blir under fjärde kvartalet. Övriga verksamheter prognostiserar ett utfall enligt budget år Avfall Den ekonomiska prognosen för helåret är den samma som redovisats under halvårsbokslutet. Om det faktiska utfallet visar ett överskott kan tekniska kontoret komma att öveväga justering av viktavgiften under år 2013 i syfte att återbetala det ackumulerade överskottet till avfallskollektivet. Vatten och avlopp Vatten och avlopp prognostiseras att följa budget. 4 Kommentarer till investeringsredovisningen Gata, trafik, park och hamn Arbetet med att anlägga cirkulationsplatsen vid Mörbyleden/Vendervägen påbörjades vecka 38, och går enligt plan. Förstudien för kommunens kajer kommer att redovisas i tekniska nämnden under hösten. Lekplatsen vid Ösby upprustas och tillgänglighetsanpassas efter lekplatsprogrammet. Kostnaderna för projekt Annebergs ställverk kommer att vidarefaktureras till Svenska Kraftnät. Vatten och avlopp Merparten av årets investeringar består av förnyelse av ledningssträckor med korroderade vattenledningar där skadorna är så stora att risken för vattenläckor är förhöjd. Samtidigt pågår förnyelse av ett fåtal kvarvarande ledningssträckor som saknar dagvattenledningar. Utfallet förvänas att avslutas på 10 miljoner kronor vilket understiger beviljad ram. Teknisk nämnd, Kvartalsrapport 3 med prognos. September (6)

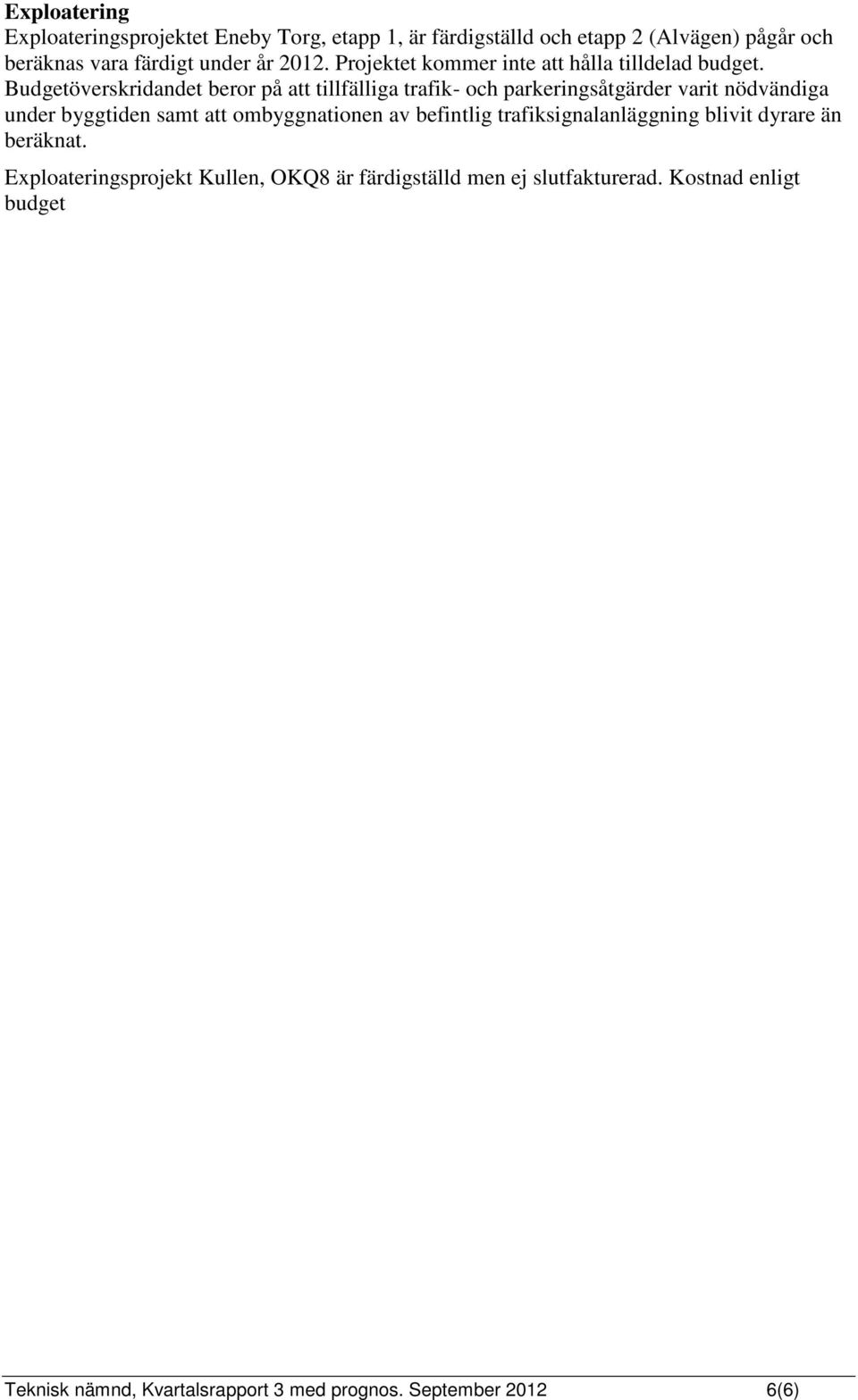

6 Exploatering Exploateringsprojektet Eneby Torg, etapp 1, är färdigställd och etapp 2 (Alvägen) pågår och beräknas vara färdigt under år Projektet kommer inte att hålla tilldelad budget. Budgetöverskridandet beror på att tillfälliga trafik- och parkeringsåtgärder varit nödvändiga under byggtiden samt att ombyggnationen av befintlig trafiksignalanläggning blivit dyrare än beräknat. Exploateringsprojekt Kullen, OKQ8 är färdigställd men ej slutfakturerad. Kostnad enligt budget Teknisk nämnd, Kvartalsrapport 3 med prognos. September (6)

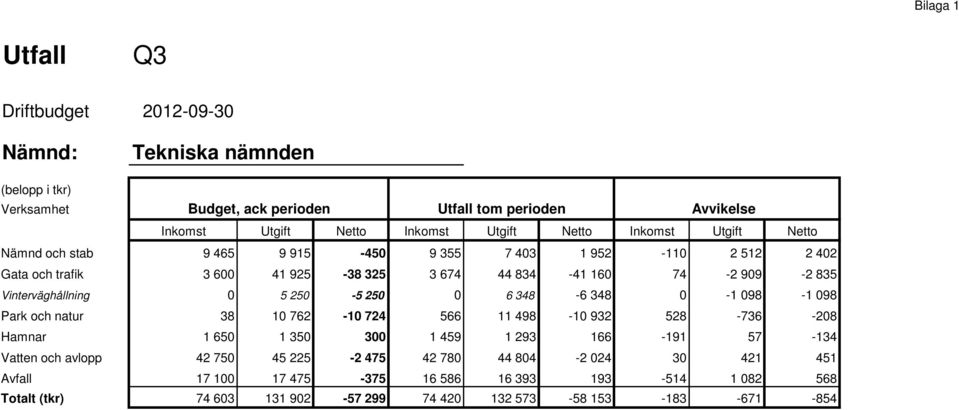

7 Bilaga 1 Utfall Q3 Driftbudget Nämnd: Tekniska nämnden (belopp i tkr) Verksamhet Budget, ack perioden Utfall tom perioden Avvikelse Inkomst Utgift Netto Inkomst Utgift Netto Inkomst Utgift Netto Nämnd och stab Gata och trafik Vinterväghållning Park och natur Hamnar Vatten och avlopp Avfall Totalt (tkr)

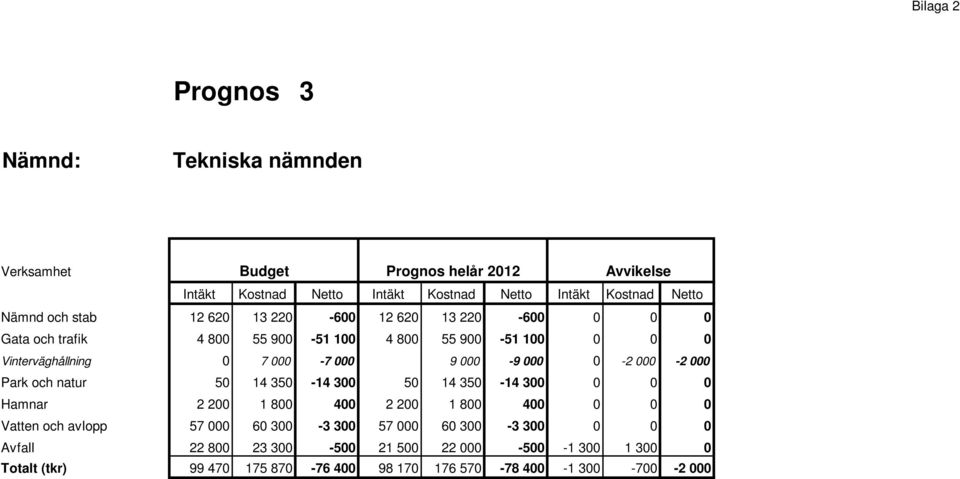

8 Bilaga 2 Prognos 3 Nämnd: Tekniska nämnden Verksamhet Budget Prognos helår 2012 Avvikelse Intäkt Kostnad Netto Intäkt Kostnad Netto Intäkt Kostnad Netto Nämnd och stab Gata och trafik Vinterväghållning Park och natur Hamnar Vatten och avlopp Avfall Totalt (tkr)

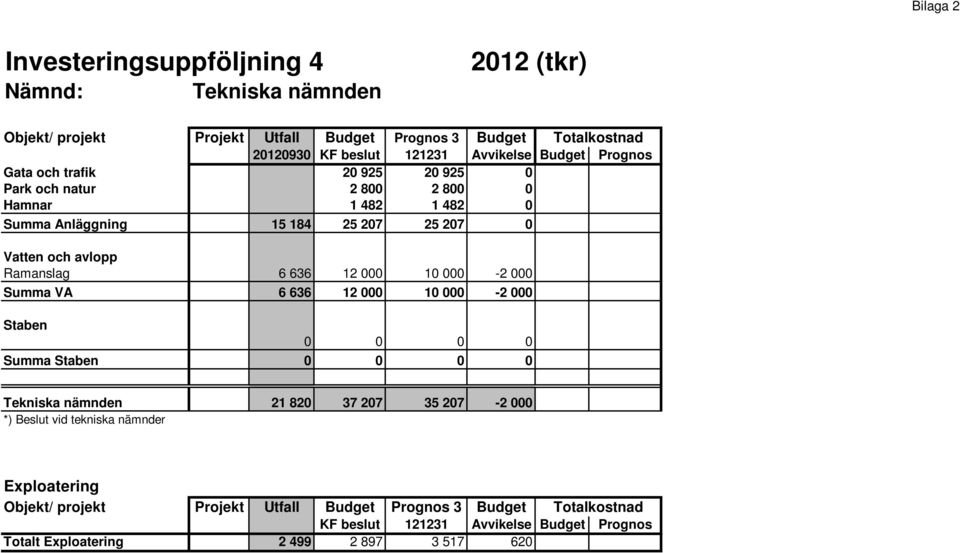

9 Bilaga 2 Investeringsuppföljning 4 Nämnd: Tekniska nämnden 2012 (tkr) Objekt/ projekt Projekt Utfall Budget Prognos 3 Budget Totalkostnad KF beslut Avvikelse Budget Prognos Gata och trafik Park och natur Hamnar Summa Anläggning Vatten och avlopp Ramanslag Summa VA Staben Summa Staben Tekniska nämnden *) Beslut vid tekniska nämnder Exploatering Objekt/ projekt Projekt Utfall Budget Prognos 3 Budget Totalkostnad KF beslut Avvikelse Budget Prognos Totalt Exploatering

Månadsrapport. Socialnämnden 2013-12-11

Månadsrapport. Socialnämnden 2013-12-11 Månadsrapport Socialnämnden 2013-12-11 Innehållsförteckning 1 Budgetuppföljning och prognos per nämnd... 3 1.1 Genomförda och planerade åtgärder som är inräknade i prognosen samt ekonomisk effekt... 5

Läs mer

Kvartalsrapport september och prognos 4 2013. Tekniska nämnden

Kvartalsrapport september och prognos 4 2013. Tekniska nämnden Kvartalsrapport september och prognos 4 2013 Tekniska nämnden Innehållsförteckning 1 Teknisk nämnd... 3 1.1 Periodens resultat... 3 1.2 Viktiga händelser i verksamheten... 4 1.3 Prognos med ekonomiskt

Läs mer

Delårsbokslut och prognos 2-2015. Vatten och Avlopp

Delårsbokslut och prognos 2-2015. Vatten och Avlopp Delårsbokslut och prognos 2-2015 Vatten och Avlopp Innehållsförteckning 1 Vatten och avlopp... 3 1.1 Periodens resultat... 3 1.2 Viktiga händelser i verksamheten... 3 1.3 Mål... 4 1.4 Prognos med ekonomiskt

Läs mer

Delårsrapport tertial 1 2014

Delårsrapport tertial 1 2014 Delårsrapport tertial 1 Dals-Eds kommun Kommunstyrelsen -05-28 Innehållsförteckning 1 DRIFTBUDGET... 3 2 KOMMENTARER TILL PROGNOS TERTIAL 1... 4 3 KOMMUNCHEFSDIALOG... 5 4 INVESTERINGSBUDGET... 6 5 RESULTATBUDGET...

Läs mer

Ekonomiuppföljning 2013-04-16 1. Utfallet är per den 31 mars 2013. Prognosarbetet har genomförts mellan den 1-10 april.

Ekonomiuppföljning 2013-04-16 1. Utfallet är per den 31 mars 2013. Prognosarbetet har genomförts mellan den 1-10 april. Ekonomiuppföljning 2013-04-16 1 Utfallet är per den 31 mars 2013. Prognosarbetet har genomförts mellan den 1-10 april. Uppföljning görs på samma nivå som presenterades i nämndbudgeten för 2013, vilket

Läs mer

Kvartalsrapport 3 med prognos. September 2012. Barn- och utbildningsnämnd

Kvartalsrapport 3 med prognos. September 2012. Barn- och utbildningsnämnd Kvartalsrapport 3 med prognos. September 2012 Barn- och utbildningsnämnd Innehållsförteckning 1 Verksamheten till och med september... 3 2 Det ekonomiska utfallet till och med september... 3 2.1 Åtgärder

Läs mer

Månadsuppföljning. November 2012

Månadsuppföljning. November 2012 A Månadsuppföljning November 2012 2 Månadsuppföljning 1 januari 30 november 2012 Skatteunderlagsprognosen per oktober pekar mot ett överskott om ca 3,2 mkr för skatteintäkterna. Det är slutavräkningarna

Läs mer

Delårsrapport T1 2013

Delårsrapport T1 2013 130605 Delårsrapport T1 2013 Resultatet för perioden 1 januari - 30 april uppgår till -11,3 (-4,1) Mkr, att jämföra med budget på -10,6 Mkr. Helårsprognosen för kommunens resultat bedöms till 4,1 Mkr,

Läs mer

Budget 2011 Prognos 2011 Avvikelse

Budget 2011 Prognos 2011 Avvikelse Kommunstyrelsen Ekonomisk rapport per -05-31 Driftredovisning Tkr Budget Prognos Avvikelse Kommunstyrelsen 81690 81690 - HUL - - - Barn- och utbildningsnämnden 188865 188865 - Socialnämnden 184123 183623

Läs mer

Bokslut 2014. Överförmyndarnämnden

Bokslut 2014. Överförmyndarnämnden Sidan 1 av 8 Nämndbehandlas 2015-02-16 Bokslut 2014 Överförmyndarnämnden KF-budget Nettokostnad Nettokostnad Förändring Resultat Resultat Belopp i miljoner kronor nettokostnad bokslut bokslut f.å. % bokslut

Läs mer

Sida PAJALA KOMMUN SAMMANTRÄDESPROTOKOLL 1(9) Sammanträdesdatum. Anita Sköld, M Rune Blomster, teknisk chef Holger Niva, projekt gatubelysning, 10

Sida PAJALA KOMMUN SAMMANTRÄDESPROTOKOLL 1(9) Sammanträdesdatum. Anita Sköld, M Rune Blomster, teknisk chef Holger Niva, projekt gatubelysning, 10 PAJALA KOMMUN SAMMANTRÄDESPROTOKOLL 1(9) Plats och tid Kommunförvaltningen, 2013-06-14, kl 1300-1530 ande Birger Lahti, V Johny Lantto, S Jenny Eriksson, S Övriga deltagande Anita Sköld, M Rune Blomster,

Läs mer

Revisionsrapport 2008 Genomförd på uppdrag av revisorerna. Jönköping kommun. Granskning av årsredovisning 2008

Revisionsrapport 2008 Genomförd på uppdrag av revisorerna. Jönköping kommun. Granskning av årsredovisning 2008 Revisionsrapport 2008 Genomförd på uppdrag av revisorerna Jönköping kommun Granskning av årsredovisning 2008 Innehållsförteckning 1. Sammanfattning och slutsatser...2 2. Inledning...3 2.1. Bakgrund...3

Läs mer

Granskning av årsredovisning 2009

Granskning av årsredovisning 2009 Revisionsrapport Mars 2010 Lena Sörell Godkänd revisor Micaela Hedin Certifierad kommunal revisor Innehållsförteckning 1 Sammanfattning...3 Våra noteringar från granskningen för respektive avsnitt framgår

Läs mer

Uppföljning Maj 2015 Bilaga KS 2015/58/4

Uppföljning Maj 2015 Bilaga KS 2015/58/4 1 Sammandrag beräknad avvikelse Driftbudget Uppföljning Maj Bilaga KS /58/4 Prognosutveckling per månad, Beräknad Årsbudgetavvikelse Nämnd Feb Mars April Maj Aug Sept Okt Nov Årsbudget Prognos Avvikelse

Läs mer

Kommunstyrelsens ekonomiska uppföljning per november för år 2012

Kommunstyrelsens ekonomiska uppföljning per november för år 2012 Österåker Tjänsteutlåtande 5. Ekonomienheten Thomas Ärlig -12-19 Dnr KS /149-042 Till Kommunstyrelsen Kommunstyrelsens ekonomiska uppföljning per november för år Beslutsförslag Kommunstyrelsen beslutar

Läs mer

Månadsuppföljning. Maj 2008

Månadsuppföljning. Maj 2008 A Månadsuppföljning Maj 28 Månadsuppföljning 1 januari - 31 maj 28 Jämfört med budget visar den senaste skatteprognosen att skatteintäkterna beräknas bli 3,4 mkr lägre. Vad gäller de generella statsbidragen

Läs mer

Månadsrapport maj 2014

Månadsrapport maj 2014 Månadsrapport maj Ekonomiskt resultat -05-31 51,3 mkr Resultatanalys Det ekonomiska resultatet i månadsbokslutet till och med maj uppgår till 51,3 mkr. För motsvarande period 2013 var resultatet exklusive

Läs mer

Fördjupad information om verksamhetsresultat till Tekniska nämndens årsbokslut 2013

Fördjupad information om verksamhetsresultat till Tekniska nämndens årsbokslut 2013 2014-01-31 1 (6) TJÄNSTESKRIVELSE TN / Tekniska nämnden Bilaga 4 Fördjupad information om verksamhetsresultat till Tekniska nämndens årsbokslut 2013 Verksamhetsresultat Gata och väg Resultatet från medborgarundersökningen

Läs mer

Sammanträdesdatum 2007-05-08

Sammanträdesdatum 2007-05-08 Gemensam nämnd för SAMMANTRÄDESPROTOKOLL 2007-05-08 Blad 1 (6) Plats och tid Forsgården, Gäddede, kl 10.00-14.30 Beslutande Övriga närvarande Bengt Bergqvist (s), ordförande Jan-Olof Andersson (m) Ardis

Läs mer

RÄDDNINGSNÄMNDEN BOKSLUT 2009 ÅRSANALYS. Viktiga förändringar

RÄDDNINGSNÄMNDEN BOKSLUT 2009 ÅRSANALYS. Viktiga förändringar RÄDDNINGSNÄMNDEN BOKSLUT 2009 ÅRSANALYS Viktiga förändringar Året har fortsatt att präglas av den nya lagen, Lagen om skydd mot olyckor. Inom det förebyggande arbetet bedrivs arbetet enligt tillsynsmodellen

Läs mer

Revisionsrapport 2014 Genomförd på uppdrag av revisorerna Mars 2015. Kävlinge kommun. Granskning av årsbokslut och årsredovisning 2014

Revisionsrapport 2014 Genomförd på uppdrag av revisorerna Mars 2015. Kävlinge kommun. Granskning av årsbokslut och årsredovisning 2014 Revisionsrapport 2014 Genomförd på uppdrag av revisorerna Mars 2015 Kävlinge kommun Granskning av årsbokslut och årsredovisning 2014 Sammanfattning...2 1. Inledning...3 2. Resultatutfall 2014...3 2.1 Utfall

Läs mer

Verksamhetsberättelse 2014

Verksamhetsberättelse 2014 Verksamhetsberättelse 2014 Miljö- och byggnämnden Året har präglats av hög personalomsättning inom delar av organisationen. Det är svårt att rekrytera rätt kompetens varför det har funnits ett generellt

Läs mer

Delårsrapport. För perioden 2012-01-01 2012-08-31

Delårsrapport. För perioden 2012-01-01 2012-08-31 Delårsrapport För perioden 2012-01-01 2012-08-31 RONNEBY KOMMUN DELÅRSRAPPORT FÖR PERIODEN 2012-01-01-2012-08-31 I nedanstående kommenteras den finansiella utvecklingen avseende rapportperioden, jämte

Läs mer

Kvartalsrapport september med prognos 4. Barn- och utbildningsnämnd

Kvartalsrapport september med prognos 4. Barn- och utbildningsnämnd Kvartalsrapport september med prognos 4 Barn- och utbildningsnämnd 1 Inledning Nämnderna ska enligt kommunstyrelsens anvisningar redovisa fyra budgetuppföljningar och prognoser under året. Uppföljningen

Läs mer

Tertialrapport 1/1 30/4. Fastställt av : Kommunfullmäktige Datum: 2015-06-17 Dnr: ATVKS 2015-00383 042

Tertialrapport 1/1 30/4. Fastställt av : Kommunfullmäktige Datum: 2015-06-17 Dnr: ATVKS 2015-00383 042 Tertialrapport 1/1 30/4 2015 Fastställt av : Kommunfullmäktige : 2015-06-17 Dnr: ATVKS 2015-00383 042 TERTIALRAPPORT Sida 3(15) Innehållsförteckning Förvaltningsberättelse... 5 Resultat och balans...

Läs mer

Delårsrapport. För perioden 2008-01-01 2008-08-31

Delårsrapport. För perioden 2008-01-01 2008-08-31 Delårsrapport För perioden 2008-01-01 2008-08-31 DELÅRSRAPPORT FÖR PERIODEN 2008-01-01 2008-08-31 I nedanstående kommenteras den finansiella utvecklingen avseende rapportperioden, jämte prognos för helåret.

Läs mer

Delårsrapport 2013. Januari mars (Helårsbedömning) Trafiknämnden

Delårsrapport 2013. Januari mars (Helårsbedömning) Trafiknämnden Delårsrapport 2013 Januari mars (Helårsbedömning) Trafiknämnden Innehållsförteckning Förvaltningsberättelse Inledning 1 Medborgar / kundperspektivet 2 Processperspektivet 3 Ekonomiperspektivet 4 Fördjupad

Läs mer

Patrik Engström (S), ordförande Tord Birgersson (V) Lennart Karlsson (M) Mikael Karlsson (KL) Mia Bergkvist (S)

Patrik Engström (S), ordförande Tord Birgersson (V) Lennart Karlsson (M) Mikael Karlsson (KL) Mia Bergkvist (S) Plats och tid Prästgatan 50, kl 13:15-15:15 Beslutande Patrik Engström (S), ordförande Tord Birgersson (V) Lennart Karlsson (M) Mikael Karlsson (KL) Mia Bergkvist (S) Övriga deltagande Erik Nordén), VD

Läs mer

REVISORERNA. Bilaga till revisionsberättelse

REVISORERNA. Bilaga till revisionsberättelse REVISORERNA Redogörelse för revisionen år 2004 Innehåll Sid. 1. Redogörelse för revisionen år 2004 1 1.1 Inledning 1 1.2 Granskningsinriktning 1 2. Årlig verksamhetsgranskning 1 2.1 Ekonomistyrning och

Läs mer

Kvartalsrapport mars och prognos ett Miljö- och hälsoskyddsnämnd

Kvartalsrapport mars och prognos ett Miljö- och hälsoskyddsnämnd Kvartalsrapport mars och prognos ett 2017 Miljö- och hälsoskyddsnämnd Innehållsförteckning 1 Periodens resultat... 3 1.1 Driftredovisning... 3 1.2 Investeringsredovisning... 3 2 Viktiga händelser i verksamheten...

Läs mer

Urban Tellström och Catarina Engström Motala-Vadstena vatten- och renhållningsnämnds kansli 2007-09-25, kl 16.00 Paragrafer 87-103 ANSLAG/BEVIS

Urban Tellström och Catarina Engström Motala-Vadstena vatten- och renhållningsnämnds kansli 2007-09-25, kl 16.00 Paragrafer 87-103 ANSLAG/BEVIS Motala-Vadstena vatten- och renhållningsnämnd 2007-09-18 92 Plats och tid Sammanträdesrummet KS-salen, Kommunhuset, Motala Tisdag 2007-09-18, kl 14.00-16.50 Beslutande Kenneth Simonsson (m) Ordförande,

Läs mer

Granskning av delårsrapport

Granskning av delårsrapport Revisionsrapport Granskning av delårsrapport 2012 Pajala kommun Conny Erkheikki Auktoriserad revisor Anna Carlénius Revisionskonsult 17 oktober 2012 Innehållsförteckning 1 Sammanfattande bedömning 1 2

Läs mer

Månadsbokslut Landstinget Blekinge september 2015 1

Månadsbokslut Landstinget Blekinge september 2015 1 Månadsbokslut Landstinget Blekinge september 2015 1 Landstinget Blekinge Christer Rosenquist 2015-10-19 Dnr 2015/00756 Landstingsstyrelsen Månadsbokslut september 2015 Sammanfattning Ackumulerat resultat

Läs mer

4.1 LOKALFÖRSÖRJNINGSAVDELNINGEN

4.1 LOKALFÖRSÖRJNINGSAVDELNINGEN sid 1 (6) 4.1 LOKALFÖRSÖRJNINGSAVDELNINGEN Viktigare händelser 2012 Många stora projekt har genomförts under året, exempel är badhuset etapp 1, Lerinmuséet, Mariebergsskolan, Infanteribrigadmuséet, energieffektiviseringsprojektet

Läs mer

Delårsrapport : Trelleborgs kommun

Delårsrapport : Trelleborgs kommun Delårsrapport 1 - : Trelleborgs kommun 1 (6) Kommunfullmäktige Datum -04-30 Delårsrapport 1 - : Trelleborgs kommun Kommunfullmäktige 31 mars 1 Inledning I enlighet med kommunfullmäktigens beslut från november

Läs mer

Bilaga till skrivelse 2013-02-12. Särredovisning. Vatten och avlopp

Bilaga till skrivelse 2013-02-12. Särredovisning. Vatten och avlopp Bilaga till skrivelse 2013-02-12 Särredovisning Vatten och avlopp 2012 Förvaltningsberättelse Uppdrag Vatten och avloppsverksamheten ska tillgodose efterfrågade vatten- och avloppstjänster av god kvalitet.

Läs mer

Nämnden för arbetsmarknadsfrågor och vuxenutbildning

Nämnden för arbetsmarknadsfrågor och vuxenutbildning Nämnden för arbetsmarknadsfrågor och vuxenutbildning Drift och investeringar Utfall Budget Budget Plan Plan 2012-2014, tkr 2010 2011 2012 2013 2014 Driftbudget Intäkter 35 021 25 671 25 671 25 671 25 671

Läs mer

Budget 2015, ekonomisk uppföljning februari

Budget 2015, ekonomisk uppföljning februari sida 1 2015-03-09 Dnr: KS2013-000413 KOMMUNSTYRELSEN TJÄNSTESKRIVELSE Budget 2015, ekonomisk uppföljning februari Månadsavstämningen utformas som en årsprognos över det ekonomiska utfallet för räkenskapsåret.

Läs mer

Tertialrapport nämnd april 2015. Utbildningsnämnd

Tertialrapport nämnd april 2015. Utbildningsnämnd Tertialrapport nämnd april 2015 Utbildningsnämnd 1 Sammanfattning 1.1 Verksamhet Utbildningsnämndens ansvarsområden är pedagogisk omsorg, förskola, grundskola, grundsärskola, fritidshem, Gymnasieskola,

Läs mer

Granskning av delårsrapport januari augusti 2006

Granskning av delårsrapport januari augusti 2006 Revisionsrapport* Granskning av delårsrapport januari augusti 2006 Lomma kommun September 2006 NN NN NN *connectedthinking Innehållsförteckning 1 Inledning...3 2 Innehåll och information i delårsrapporten...3

Läs mer

ANTECKNINGAR FÖRDA VID SAMMANTRÄDE MED BUDGETBEREDNINGEN

ANTECKNINGAR FÖRDA VID SAMMANTRÄDE MED BUDGETBEREDNINGEN ÄNGELHOLMS KOMMUN Budgetberedningen 1 (3) ANTECKNINGAR FÖRDA VID SAMMANTRÄDE MED BUDGETBEREDNINGEN Tid 2014-09-22 2014-09-23 Plats Ärende Ledamöter Övriga deltagande Hotell Erikslund Förslag till budget

Läs mer

Leif Horn, teknisk direktör Susanne Dingle, stabschef David Johannesson, VA- & avfallschef. Sofie Enander, anläggningschef Linn Tjus, nämndsekreterare

Leif Horn, teknisk direktör Susanne Dingle, stabschef David Johannesson, VA- & avfallschef. Sofie Enander, anläggningschef Linn Tjus, nämndsekreterare 1(13) Plats och tid Tekniska kontoret, kl. 19.00 21.40. Ajournering pågår mellan 20.50 21.03. Paragrafer 80 88 Beslutande Carina Erlandsson (M), ordförande Ersättare Jörgen Elfving (C) Pelle Brandt (M)

Läs mer

2011-08-19. Kommunstyrelsen. Månadsrapport juli 2011 Dnr KS/2011:158

2011-08-19. Kommunstyrelsen. Månadsrapport juli 2011 Dnr KS/2011:158 2011-08-19 Kommunstyrelsen Månadsrapport juli 2011 Dnr KS/2011:158 Ärendet Kommunstyrelsen ställer krav på information månatligen om nämndernas/kontorens och stadens resultat för perioden samt prognos

Läs mer

Budget 2016, plan 2017-2018

Budget 2016, plan 2017-2018 Kommunledningsförvaltningen Wibecke Björkelund Ivarsson, 0550-880 21 wibecke.bjorkelundivarsson@kristinehamn.se Tjänsteskrivelse Datum 2015-10-01 Ks/2015:185 041 Budget Sida 1(3) Budget 2016, plan 2017-2018

Läs mer

Projektavslut för stadsbyggnadsprojekt 9620 Stensö udde

Projektavslut för stadsbyggnadsprojekt 9620 Stensö udde BILAGA 2 SLUTRAPPORT Projektavslut för stadsbyggnadsprojekt 9620 Stensö udde 2015-10-06 Susanne Skoglund/Daniel Jakobsson KFKS 2009/657-251 Sammanfattning Projektets syfte var att omvandla Stensö udde

Läs mer

Jönköpings kommun. Granskning av delårsbokslut 2009. Genomförd på uppdrag av revisorerna 13 oktober 2009

Jönköpings kommun. Granskning av delårsbokslut 2009. Genomförd på uppdrag av revisorerna 13 oktober 2009 Jönköpings kommun Granskning av delårsbokslut 2009 Genomförd på uppdrag av revisorerna 13 oktober 2009 Helena Patrikson Inger Andersson Susanne Karlsson Jonas Leander Marcus Wernborg Carin Jesenicnik Innehållsförteckning

Läs mer

Tekniska nämnden. Rolf Svensson Tekniska kontoret onsdagen den 28 november 2012

Tekniska nämnden. Rolf Svensson Tekniska kontoret onsdagen den 28 november 2012 1 (12) Plats och tid Kommunhuset i Gislaved, kl 13.15 16.15 Beslutande Staffan Sjöblom (M), ordförande Hans Uhlmann (M) Magnus Sjöberg (C) Mihai Banica (MP) Jörgen Karlsson (S) Rolf Svensson (S) Sven Lundgren

Läs mer

RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET

RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET RIKTLINJER FÖR EXPLOATERINGSVERKSAMHET 2 Riktlinjer för exploateringsverksamhet Daterad 2016-03-14 Fastställd Kommunfullmäktige 2016-03-14 26 Reviderad Produktion Kommunledningskontoret, Ekonomienheten

Läs mer

Tjänsteskrivelse. Utfallsprognos mars 2014

Tjänsteskrivelse. Utfallsprognos mars 2014 SIGNERAD 2014-03-27 Malmö stad Stadskontoret 1 (2) Datum 2014-03-27 Handläggare Mats Hansson Budgetchef mats.r.hansson@malmo.se Tjänsteskrivelse Utfallsprognos mars 2014 STK-2014-409 Sammanfattning Årets

Läs mer

Projektavslut för stadsbyggnadsprojekt 9506 Karl Gerhards väg

Projektavslut för stadsbyggnadsprojekt 9506 Karl Gerhards väg BILAGA 2 SLUTRAPPORT Projektavslut för stadsbyggnadsprojekt 9506 Karl Gerhards väg 2012-06-19 Katarina Hamilton KFKS 2005/76-251 Sammanfattning Karl Gerhards väg ligger nordväst om Saltsjöbadens sjukhus

Läs mer

Revisionsrapport. Emmaboda kommun. Granskning av årsredovisning 2011. Caroline Liljebjörn Kristina Lindhe

Revisionsrapport. Emmaboda kommun. Granskning av årsredovisning 2011. Caroline Liljebjörn Kristina Lindhe Revisionsrapport Granskning av årsredovisning 2011 Emmaboda kommun Caroline Liljebjörn Kristina Lindhe 11 april 2012 Innehållsförteckning 1 Sammanfattning 1 2 Inledning 2 2.1 Bakgrund 2 2.2 Revisionsfråga

Läs mer

PM AVFALL TN Driftbudget för Dnr TN18/ Sammanfattning. Tomas Öhman

PM AVFALL TN Driftbudget för Dnr TN18/ Sammanfattning. Tomas Öhman 2018-09-20 Tomas Öhman asa.westerberg@ekero.se AVFALL TN Driftbudget för 2019-20211 Dnr TN18/6-0216 Sammanfattning Nollresultat budgeteras för samtliga år. Miljöstyrande taxa kommer fortsätta att implementeras.

Läs mer

SAMMANTRÄDESPROTOKOLL 2014-05-14 1 (17) Öppet sammanträde Teknisk nämnd

SAMMANTRÄDESPROTOKOLL 2014-05-14 1 (17) Öppet sammanträde Teknisk nämnd 2014-05-14 1 (17) Plats och tid Komunkontoret samanträdesrum A, onsdag 14 maj 2014, klockan 09:00 10:45 Beslutande Ledamöter Tjänstgörande ersättare Mikael Jonsson, (M) Lena Voxberg, (S) Ingemar Ehn, (FP)

Läs mer

Delårsrapport. För perioden 2015-01-01 2015-08-31

Delårsrapport. För perioden 2015-01-01 2015-08-31 Delårsrapport För perioden 2015-01-01 2015-08-31 RONNEBY KOMMUN DELÅRSRAPPORT FÖR PERIODEN 2015-01-01-2015-08-31 I nedanstående kommenteras den finansiella utvecklingen avseende rapportperioden, jämte

Läs mer

5. Stimulanspaket för elever och pedagoger i grundskolan

5. Stimulanspaket för elever och pedagoger i grundskolan Förslag till beslut Sammanträdesdatum Barn- och utbildningsnämnden 21-5-2 Ärende Beteckning 1. Informations- och frågestund BUN/21:4 Eftersom det saknades sidor i revisionsrapporten Skydd mot mutor och

Läs mer

Granskning av delårsrapport per 31 augusti 2008 Uppvidinge kommun

Granskning av delårsrapport per 31 augusti 2008 Uppvidinge kommun Revisionsrapport Granskning av delårsrapport per 31 augusti 2008 Uppvidinge kommun 18 september 2008 Eva Gustafsson Innehållsförteckning 1 Inledning...2 1.1 Bakgrund...2 1.2 Revisionsfråga och metod...2

Läs mer

Granskning av delårsrapport

Granskning av delårsrapport Revisionsrapport Granskning av delårsrapport Tyresö kommun September 2009 Eva Lagbo Bergqvist Ing-Marie Englund Erika Svensson Innehållsförteckning 1 Sammanfattande bedömning...3 2 Inledning...4 2.1 Bakgrund...4

Läs mer

Riktlinjer för investeringar

Riktlinjer för investeringar FÖRFATTNINGSSAMLING (8.1.28) Riktlinjer för investeringar Dokumenttyp Riktlinjer Ämnesområde Investeringar Ägare/ansvarig Ekonomienheten Antagen av Kommunstyrelsen 2014-10-30 284 Revisions datum Förvaltning

Läs mer

Föreläsning. Externredovisning B 722G95 ht 2015. Föreläsning vecka 3

Föreläsning. Externredovisning B 722G95 ht 2015. Föreläsning vecka 3 Linköpings universitet 2015-12-18 IEI - Företagsekonomi Gunnar Eriksson / Peter Johansson Externredovisning B 722G95 ht 2015 3 Föreläsning vecka 3 IAS 2 och K3 kap. 13 Varulager IAS 11 Entreprenadavtal

Läs mer

Lars Haraldsson, chef för Miljö och bygglov Margareta Stensaeus Linder, nämndsekreterare. Samhällsbyggnadsförvaltningen, Vallentuna

Lars Haraldsson, chef för Miljö och bygglov Margareta Stensaeus Linder, nämndsekreterare. Samhällsbyggnadsförvaltningen, Vallentuna arbetsutskott 17 oktober 2006 Plats och tid för sammanträdet Beslutande Övriga deltagare Utses att justera Justeringens plats och tid Angarnsrummet, Tunahuset Tuna torg 2, Vallentuna tisdagen den 17 oktober

Läs mer

Dnr: KS 2009/19. Bollebygds kommun - mål och budget 2010-2012

Dnr: KS 2009/19. Bollebygds kommun - mål och budget 2010-2012 Dnr: KS 2009/19 Bollebygds kommun - mål och budget 2010-2012 Förord Förutsättningarna för budget 2010 är svårare än någon gång tidigare. Finanskris och lågkonjunktur har medfört att prognoserna för kommunens

Läs mer

Verksamhetsberättelse 2015. Fastighetsnämnden

Verksamhetsberättelse 2015. Fastighetsnämnden Verksamhetsberättelse 2015 Fastighetsnämnden Innehållsförteckning 1 Fastighetsnämnd... 3 1.1 Inledning... 3 1.2 Periodens resultat... 3 1.3 Viktiga händelser i verksamheten... 4 1.4 Mål... 5 1.5 Utmaningar

Läs mer

Sammanträdesdatum Kommunstyrelsens budgetutskott 2014-11-25 1. Tobias Birgersson, ekonomistrateg. Sekreterare...Paragrafer 69-74 Erik Hansson

Sammanträdesdatum Kommunstyrelsens budgetutskott 2014-11-25 1. Tobias Birgersson, ekonomistrateg. Sekreterare...Paragrafer 69-74 Erik Hansson Kommunstyrelsens budgetutskott 2014-11-25 1 Plats och tid Kommunkontoret, Malung, kl. 13.00-15.30. Beslutande Kurt Podgorski (S) ordförande Christin Löfstrand (V) Pär Kindlund (C) Tom Martinsson (M) Christer

Läs mer

Bilaga 9 Aktuella uppgifter till Länsstyrelsen

Bilaga 9 Aktuella uppgifter till Länsstyrelsen Bilaga 9 Aktuella uppgifter till Länsstyrelsen 2 (20) 3 (20) Innehåll 1. SÖRAB-REGIONEN... 5 1.1. Administrativa uppgifter... 5 1.2. SÖRAB-regionens befolkning och struktur... 5 1.3. Avfall som SÖRAB-regionen

Läs mer

2012-12-11. Till: Kommunstyrelsen

2012-12-11. Till: Kommunstyrelsen KARLSKOGA KOMMUN Kommunstyrelsen 2012-12- 1 4 ~ KARLSKOGA KOMMUN ~ Revl!Jlonen 2012-12-11 Till: Kommunstyrelsen Diarienr Handl.l'\;~~;~.':~ Kopia... :1\)\'2.0"13\...... För kännedom: Kommunfullmäktige

Läs mer

Nämndens delårsrapport 2 2011 Landstingsstyrelsens beställarbudget Landstingsstyrelsens beställarbudget, Nämndens delårsrapport 1(11) Innehåll Inledning... 2 Ekonomi... 3 Resultat för perioden januari

Läs mer

BUDGET 2011, PLAN 2012-2013 ÄLVDALENS KOMMUN

BUDGET 2011, PLAN 2012-2013 ÄLVDALENS KOMMUN ÄLVDALENS KOMMUN BUDGET 2011 OCH VERKSAMHETSPLAN 2012 2013 En ny politisk ledning, kommer att styra Älvdalens kommun de kommande fyra åren. Runt om i kommunen växer framtidstron och förhoppningen är att

Läs mer

Miljökontoret Miljönämnden

Miljökontoret Miljönämnden Miljökontoret Miljönämnden Delårsbokslut per 3 april 21 Södertälje kommun, delårsbokslut april 21 för miljönämnden Sammanfattning Ekonomi Miljönämnden har per den 3 april tilldelats en budgetram om 991

Läs mer

Budgetdirektiv fo r 2014 a rs budget samt plan 2015 och 2016

Budgetdirektiv fo r 2014 a rs budget samt plan 2015 och 2016 Budgetdirektiv fo r 2014 a rs budget samt plan 2015 och 2016 Fastställd av kommunstyrelsen 2013-09-24 96 Inledning Idag har Lycksele kommun för stor kostym i förhållande till vårt ekonomiska utrymme. Nu

Läs mer

Annika Hermansson, ekonomichef Tobias Selldén, gruppchef fastighet, 312

Annika Hermansson, ekonomichef Tobias Selldén, gruppchef fastighet, 312 1 (7) Plats och tid Badhusgatan 4, kl. 13:00-14:00 Beslutande Carl Malgerud (M), ordförande Ingvar Svensson (V) Tomas Lind (FÖL), vice ordförande Anders Nyholm (M) Birger Palm (S) Daniel Nilsson (C) Övriga

Läs mer

Månadsrapport. Socialförvaltningen Juli 2015

Månadsrapport. Socialförvaltningen Juli 2015 Månadsrapport Socialförvaltningen Juli 2015 Innehållsförteckning 1 Budgetuppföljning och prognos per nämnd... 3 1.1 Genomförda och planerade åtgärder som är inräknade i prognosen samt ekonomisk effekt...

Läs mer

Insamlingssystem för fastighetsnära hämtning av sorterat hushållsavfall i Norrtälje kommun

Insamlingssystem för fastighetsnära hämtning av sorterat hushållsavfall i Norrtälje kommun 1(10) TJÄNSTEMANNAUTLÅTANDE 2016-04-15 Handläggare: Mattias Andersson Telefon: 0176-713 55 E-post: mattias.andersson@norrtalje.se Dnr: KLML 15-359 Till: Teknik- och klimatnämndens arbetsutskott Insamlingssystem

Läs mer

Granskning av delårsbokslut 2002-08-31 och prognos 2002

Granskning av delårsbokslut 2002-08-31 och prognos 2002 Granskning av delårsbokslut 2002-08-31 och prognos 2002 Länssjukhuset i Halmstad Leif Johansson Inger Andersson Komrev Box 324, 301 08 Halmstad Tel 035 15 17 00 Fax 035-15 17 36 Leif Johansson, Direkt:

Läs mer

Justering av köavgifter, Bostadsförmedlingen i Stockholm AB

Justering av köavgifter, Bostadsförmedlingen i Stockholm AB Utlåtande 2014: Rotel V (Dnr 316-573/2014) Justering av köavgifter, Bostadsförmedlingen i Stockholm AB Kommunstyrelsen föreslår att kommunfullmäktige beslutar följande. 1. Köavgiften fastställs till en

Läs mer

Erik Mårtensson, ordförande (KD) Christina Pehrson (M) Johan Lavesson, väg-och trafikingenjör Lars Sparrhult, va-chef Margareta Sparrhult, sekreterare

Erik Mårtensson, ordförande (KD) Christina Pehrson (M) Johan Lavesson, väg-och trafikingenjör Lars Sparrhult, va-chef Margareta Sparrhult, sekreterare 2009-06-08 46 Plats och tid Kommunhuset kl 18.00-21.00 Beslutande Ersättare Erik Mårtensson, ordförande (KD) Christina Pehrson (M) Marie Ferrari (S) Åke Johansson (C) Fredrik Ståhlhandske (M) Roland Wheeldon

Läs mer

LESSEBO KOMMUN SAMMANTRÄDESPROTOKOLL Sida

LESSEBO KOMMUN SAMMANTRÄDESPROTOKOLL Sida TEKNISKA NÄMNDEN 2007-03-21 2 TN 21 Dnr 2007.26-287 Ombyggnad av pentry mm i Kommunhuset. Anbud har infordrats för ombyggnad av pentry mm i Kommunhuset. Vid anbudstidens utgång har 3 anbud inkommit. Genomgång

Läs mer

Olle Wallin, samhällsbyggnadschef Lars Haraldsson, chef för Miljö och bygglov Margareta Stensaeus Linder, nämndsekreterare

Olle Wallin, samhällsbyggnadschef Lars Haraldsson, chef för Miljö och bygglov Margareta Stensaeus Linder, nämndsekreterare Myndighetsnämnden för teknik och miljö 20 februari 2007 Plats och tid för sammanträdet ande Ersättare Övriga deltagare Utses att justera Justeringens plats och tid Angarnsrummet, Tunahuset Tuna torg 2,

Läs mer

KOMPLEMENT TILL BUDGET- FÖRSLAG ENLIGT REMISS 2012 2014

KOMPLEMENT TILL BUDGET- FÖRSLAG ENLIGT REMISS 2012 2014 KOMPLEMENT TILL BUDGET- FÖRSLAG ENLIGT REMISS 212 214 VILHELMINA KOMMUN Miljö och byggnadsnämnden, 912 81 VILHELMINA Besöksadress: Förvaltningshuset, Torget 6 Växel: 94-14 e-post: miljobyggnadsnamnd@vilhelmina.se

Läs mer

Synpunkter på föreslagna ramar 2011 för kommunstyrelsens verksamheter KS-2010/500

Synpunkter på föreslagna ramar 2011 för kommunstyrelsens verksamheter KS-2010/500 Göran Nilsson FÖRSLAG TILL BESLUT Kommunstyrelsens ordförande 2010-05-21 Kommunstyrelsen Synpunkter på föreslagna ramar 2011 för kommunstyrelsens verksamheter KS-2010/500 Beslut: Kommunstyrelsen beslutar

Läs mer

Hemställan för justerade avgifter m.m. inom Patent- och registreringsverkets verksamhetsområden.

Hemställan för justerade avgifter m.m. inom Patent- och registreringsverkets verksamhetsområden. HEMSTÄLLAN 2015-04-29 Dnr: 12-2015/1151 Näringsdepartementet 103 33 STOCKHOLM Hemställan för justerade avgifter m.m. inom Patent- och registreringsverkets verksamhetsområden. Patent och registreringsverket

Läs mer

Ekonomisk rapport Mars 2008

Ekonomisk rapport Mars 2008 Ekonomisk rapport Mars 2008 inkl. prognos för året Kommunstyrelsen 2008-04-29 INNEHÅLLSFÖRTECKNING 1 DEN SVENSKA EKONOMIN 3 1.1 Konjunkturutveckling 3 1.2 Sverige i siffror 3 2 UTVECKLINGEN I TYRESÖ KOMMUN

Läs mer

Granskning av årsredovisning 2010

Granskning av årsredovisning 2010 Revisionsrapport April 2011 Erika Svensson Helen Samuelsson Dahlstrand Innehållsförteckning 1 Sammanfattning...3 2 Inledning...5 2.1 Bakgrund...5 2.2 Revisionsfråga och metod...5 3 Granskningsresultat...6

Läs mer

PITEÅ KOMMUN 2013-03-18 Kommunfullmäktiges beslut ANSLAGSÖVERFÖRING TILL ÅR 2013

PITEÅ KOMMUN 2013-03-18 Kommunfullmäktiges beslut ANSLAGSÖVERFÖRING TILL ÅR 2013 PITEÅ KOMMUN 2013-03-18 Kommunfullmäktiges beslut ANSLAGSÖVERFÖRING TILL ÅR 2013 Kommunfullmäktiges beslut 13-03-18 Resultaträkning/-budget (tkr) Utfall Budget Förändring Skatt/avt försäkr/ Ny Budget Plan

Läs mer

Resultatprognos per april 2015 för Uppsala stadshuskoncern och moderbolag

Resultatprognos per april 2015 för Uppsala stadshuskoncern och moderbolag UPPSALA STADSHUS AB ORG.NR. 556500-0642 Handläggare Datum Diarienummer Johan Lambe 2015-05-25 USAB-2015/19 Bisera Jusufbasic Maria Larsson Edberg Styrelsen för Uppsala Stadshus AB Resultatprognos per april

Läs mer

SAMMANTRÄDESPROTOKOLL Tekniska nämnden

SAMMANTRÄDESPROTOKOLL Tekniska nämnden Plats och tid Kommunhuset i Gislaved, kl 13.00-17.15 Tekniska nämnden Sammanträdesdatum 2015-06-24 Beslutande Jörgen Karlsson (S), ordförande Charlotta Saras Skarphagen (S), 80-94 Torleif Johansson (S)

Läs mer

Riktlinjer för hantering av investeringar och leasingavtal

Riktlinjer för hantering av investeringar och leasingavtal 1 (5) Typ: Riktlinje Giltighetstid: Tills vidare Version: 2.0 Fastställd: KF 2104-11-12, 109 Uppdateras: 2017 Riktlinjer för hantering av investeringar och leasingavtal Innehållsförteckning 1. Bakgrund

Läs mer

Kommunstyrelsens budgetberedning

Kommunstyrelsens budgetberedning 1 (13) Datum och tid 2013-10-03 kl. 09.00-16.15 2013-10-04 kl.09.00-14.45 Plats Beslutande Övriga närvarande A-salen, kommunhuset Enligt närvaro-/tjänstgöringslista Johnny Högberg, kommunchef Agneta Sundqvist

Läs mer

Tjörns Miljö AB Budgetdokument 2010

Tjörns Miljö AB Budgetdokument 2010 Tjörns Miljö AB Budgetdokument 2010 Tjörn Möjligheternas ö Ingress Ändamålet med bolagets verksamhet är med iakttagande av kommunala självkostnads- och likställighetsprinciper fullgöra det ansvar som till

Läs mer

Socialnämnden 2013-11-14 85

Socialnämnden 2013-11-14 85 Socialnämnden 2013-11-14 85 Plats och tid Hjernet, 2013-11-14 kl. 13.00-16.15 Beslutande Tom Rymoen (M), ordförande Anna Pettersson (S), tj ers för Elisabeth Hoikkala (S) Kent Nilsson (S) Raimo Niskanen

Läs mer

Rapport avseende granskning av årsredovisning 2014.

Rapport avseende granskning av årsredovisning 2014. Rapport avseende granskning av årsredovisning 2014. Timrå kommun April 2015 Marianne Harr Godkänd revisor Certifierad kommunal revisor Jenny Eklund Auktoriserad revisor Emma Andersson Innehåll Sammanfattning...

Läs mer

Månadsuppföljning per den 30 april 2014

Månadsuppföljning per den 30 april 2014 20 maj 2014 KS-2014/284.182 1 (9) HANDLÄGGARE Strandqvist Ralph 08-535 302 59 ralph.strandqvist@huddinge.se Kommunstyrelsen Månadsuppföljning per den 30 april 2014 Förslag till beslut Kommunstyrelsens

Läs mer

Majoritetens förslag till Driftbudget 2016

Majoritetens förslag till Driftbudget 2016 Majoritetens förslag till Driftbudget 2016 Kompl. Budget 2015 pris/lön Just. Volym Verks.för. Budget 2016 Kommunstyrelsen -46 186-1 198 1 580-45 804 Tekniska nämnden -27 587-921 750-27 758 Miljö- och byggnadsnämnden

Läs mer

Kommunal Avfallsplan 2016-2020. Åtgärdsprogram. Hällefors, Lindesberg, Ljusnarsberg och Nora 2015-04-27

Kommunal Avfallsplan 2016-2020. Åtgärdsprogram. Hällefors, Lindesberg, Ljusnarsberg och Nora 2015-04-27 Kommunal Avfallsplan Hällefors, Lindesberg, Ljusnarsberg och Nora Åtgärdsprogram 2015-04-27 Förord För varje kommun ska det enligt 15 kap 11 Miljöbalken finnas en renhållningsordning som ska innehålla

Läs mer

Delårsrapport 2015 FÖR- OCH GRUNDSKOLEVERKSAMHET

Delårsrapport 2015 FÖR- OCH GRUNDSKOLEVERKSAMHET Delårsrapport 2015 FÖR- OCH GRUNDSKOLEVERKSAMHET Delårsrapport 2015 Sammanfattning För perioden januari till och med augusti visar för- och grundskola sammantaget en positiv budgetavvikelse om 2,0 mnkr

Läs mer

Driftuppföljning Totalt

Driftuppföljning Totalt Totalt Intäkt Kostnad Netto Intäkt Kostnad Netto Intäkt Kostnad Netto Netto Gemensamt 16 475 19 792-3 317 55 831 55 831 0 56 831 56 831 0 0 Skattefinansierat Gata trafik 28 656 28 895-239 44 695 27 387

Läs mer

Socialnämnden. Granskning av verksamhetsberättelse Halmstads kommun. Revisionsrapport. www.pwc.se

Socialnämnden. Granskning av verksamhetsberättelse Halmstads kommun. Revisionsrapport. www.pwc.se www.pwc.se Revisionsrapport Rebecca Andersson Revisionskonsult Carl-Magnus Stenson Cert. kommunal revisor Socialnämnden Granskning av verksamhetsberättelse Halmstads kommun Innehållsförteckning 1. Sammanfattning...

Läs mer

Månadsrapport juli 2012

Månadsrapport juli 2012 Månadsrapport juli 2012 Tillgänglighet till specialiserad vård Vårdgaranti och kömiljard Under semestermånaderna har färre verksamheter nått målen för vårdgaranti och kömiljard. Flera förbättringsarbeten

Läs mer

Tekniska nämnden. Övriga deltagande Åke Lindström förvaltningschef Michael Nordin VA-chef 3 Maria Torp kvalitetschef 4.

Tekniska nämnden. Övriga deltagande Åke Lindström förvaltningschef Michael Nordin VA-chef 3 Maria Torp kvalitetschef 4. Sammanträdesdatum Sida 0 ande organ Plats och tid Stadshuset Mariestad, lokal Vänersalen, kl. 17.00 19.25 ande Ulf Andersson (S) ordförande Evert Eklind (MAP) 2:e vice ordförande Peter Granath (S) ledamot

Läs mer

V i s i o n 2 0 1 0. Protokoll. Byggnadsnämnden 2009-08-04 107

V i s i o n 2 0 1 0. Protokoll. Byggnadsnämnden 2009-08-04 107 V i s i o n 2 1 Protokoll Byggnadsnämnden 29-8-4 17 www.alingsas.se Byggnadsnämndens sammanträde 29-8-4 17 Delårsrapport per 29-6-3 Byggnadsnämnden protokoll 29-8-4 Plats och tid Stora sammanträdesrummet

Läs mer

Renhållningstaxa för Alingsås kommun år 2016

Renhållningstaxa för Alingsås kommun år 2016 Renhållningstaxa för Alingsås kommun år 2016 Antagen av kommunfullmäktige 2015-12-09, 45 Renhållningstaxa Alingsås kommun år 2016 1 1 Renhållningstaxa för Alingsås... 3 1.1 Avfallsföreskrifter i Alingsås

Läs mer
